PEMBUATAN TALUD JALAN LINGKUNGAN MASJID AL HAQQ KM. 8

LINGKUNGAN KARANG JOANG BALIKPAPAN UTARA

Puji syukur kami panjatkan kepada Allah SWT atas limpahan rahmat yang telah diberikan-Nya. Berikut ini kami laporkan kepada para donator sekalian update progress pembangunan Masjid, Rumah Tahfidz & Asrama Tahfidz Al Haqq Indonesia untuk periode Januari 2022 berupa Pekerjaan Pembangunan Talud Jalan di lingkungan Masjid Al haqq Km. 8 Balikpapan.

Adapun Pekerjaan ini Meliputi :

  • Pembuatan Talud Pas. Batu Gunung
  • Pembuatan Talud Pas. Beton bertulang

Secara umum keseluruhan pekerjaan Pembuatan talud ini dapat berjalan dengan baik, terdiri dari:

  • Pembuatan Talud Batu Gunung

Pembuatan Talud batu gunung ini sampai bulan desember mencapai 156.4 meter meliputi:

    1. Sisi kiri mencapai 100.4 meter, yang ditikungan rencana akan dicor selevel badan jalan sepanjang 12.9 meter. Dapat dilihat difoto berikut ;

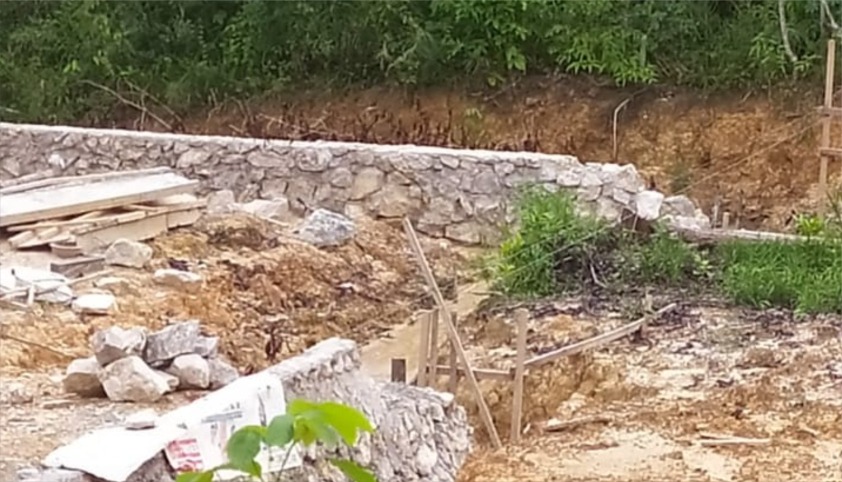

      Sisi Kiri dari atas dan bawah, yang ditikungan rencana akan dicor level Jalan.
    2. Sisi Kanan Mencapai 45 meter, dengan 28 meter bagian atas dan 17 meter bagian bawah dimana lokasi tikungan akan di beton bertulang sepanjang 19 meter. Adapun yang Panjang 10.5 meter yang dekat pohon ulin belum digali dan dipancang guna meluruskan pasangan batu gunung agar tampak semetris.
    3. Sisi tengah penutup Jalan 11 meter.

Pekerjaan pasangan Batu gunung dalam hal ini yg belum terselesaikan adalah 10,5 meter (area Pohon Ulin), rencana akan di selesaikan bersamaan dengan perapian badan jalan dengan Alat berat.

  • Pekerjaan Talud Beton bertulang

Pekerjaan ini meliputi pabrikasi pembesian talud, perangkaian besi, dan pekerjaan begesting,serta pengecoran.

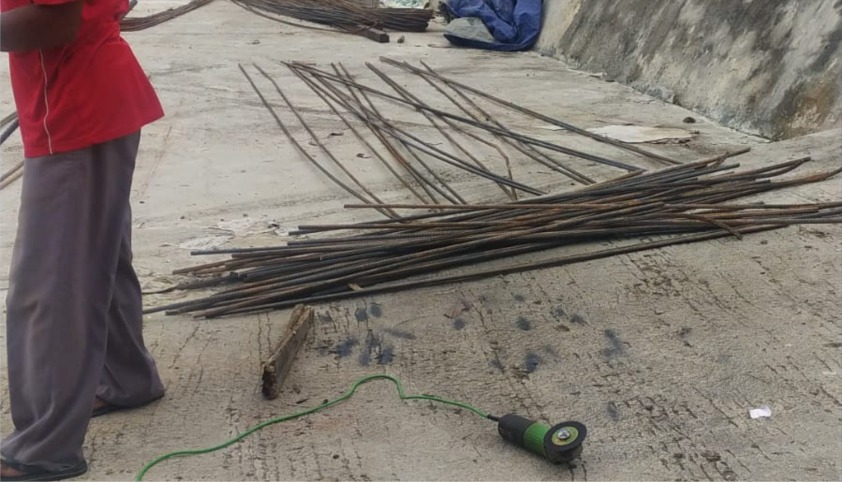

      1.  Pekerjaan pabrikasi, meliputi pemetongan besi sesuai gambar rencana.
      2. Pembentukan besi
      3. Perakitan besi menjadi bentuk talud

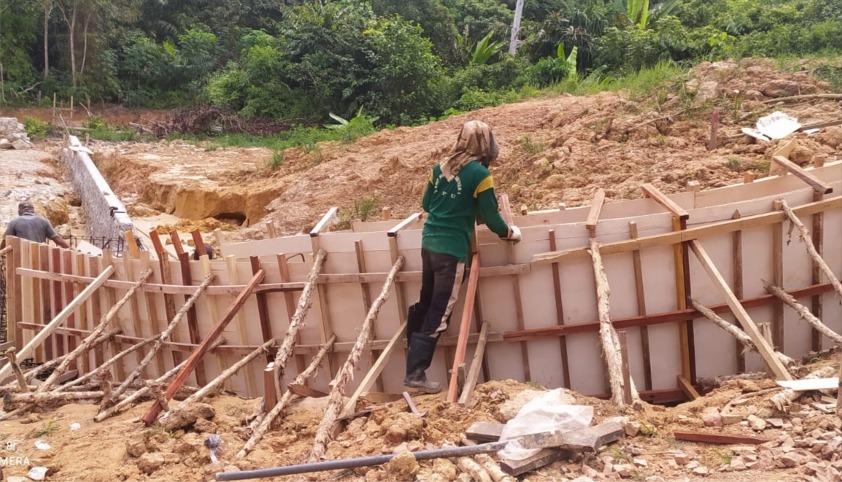

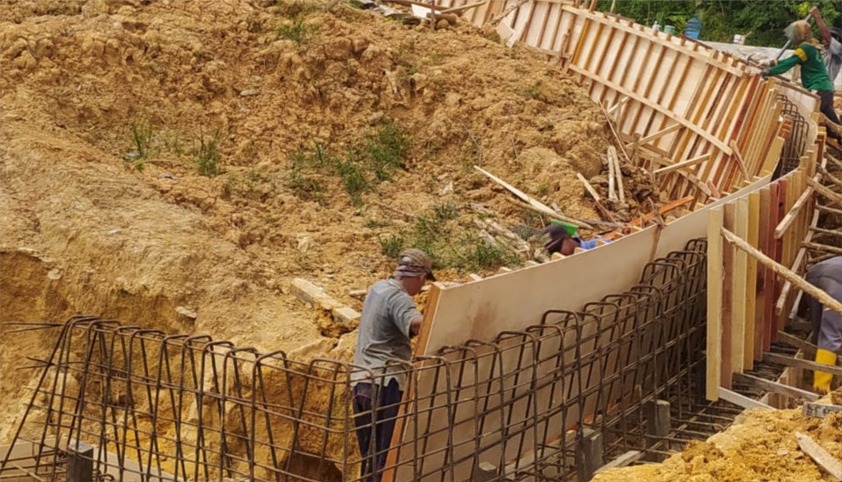

      4. Pekerjaan Begesting. Begesting ini sebagai bentuk cetakan untuk talud sesuai gambar rencana yang di inginkan.
      5. Pekerjaan pengecoran. Pengecoran dilakukan setelah pekerjaan begesting selesai sisi kanan dan kiri, dan diadakan inspeksi untuk memastikan apakah pasangan begesting kuat dan layak ketika pekerjaan pengecoran dilaksanakan. Pengecoran dilakukan secara bersamaan karena untuk menghemat anggaran. Target Pengecoran Insyallah Pekan ke III bulan Februari.
  • Permasalahan atau  Kendala

Permasalahan atau kendala biasa terjadi, hal ini dapat diselesaikan dengan koordinasi yang baik antara pekerja dan pemberi pekerja,Adapun kendala yang terjadi dilapangan antara lain ;

      1. Kondisi cuaca, ini tidak bisa dipungkiri karena bulan desember ini terjadi curah hujan yang cukup banyak yang menyebabkan pekerjaan dilapangan agak tersendat
      2. Lokasi yang menanjak menyebabkan sirkulasi material terhambat karena harus melangsir material yang lumayan jauh dari lokasi perkerjaan.

Demikian yang dapat kami laporkan pada perkembangan pekerjaan pembuatan talud dan pengecoran jalan di lingkungam masjid Al-Haqq Km. 8. Atas perhatiannya kami ucapkan terima kasih, semoga Allah SWT memberikan kemudahan dan kelancaran proses pembangunan Masjid, Rumah Tahfidz & Asrama Tahfidz Al Haqq Indonesia.



Balikpapan, 7 Februari 2022

Panitia Pembangunan
